浙江杭州供電公司完成開年首個大型綜合檢修
“甘興2P20線線路閘刀ABC三相均同時合閘到位,就地、遠方電動操作均準確、可靠!”3月27日,隨著甘露變施工現場最后一組閘刀的驗收成功,為期八天八夜的甘露變綜合檢修終于吹向了勝利的號角。“八組閘刀整組更換,九臺開關大修,六組閘刀B檢,六組閘刀更換導電回路,時間緊,任務重,但是我們準備充分,使命必達!”變電檢修中心變電檢修二班班長李以然笑著說道。望著站內嶄新如初的設備,大家疲憊的臉上都露出了欣慰的笑容。
謀而后動,迎難而上

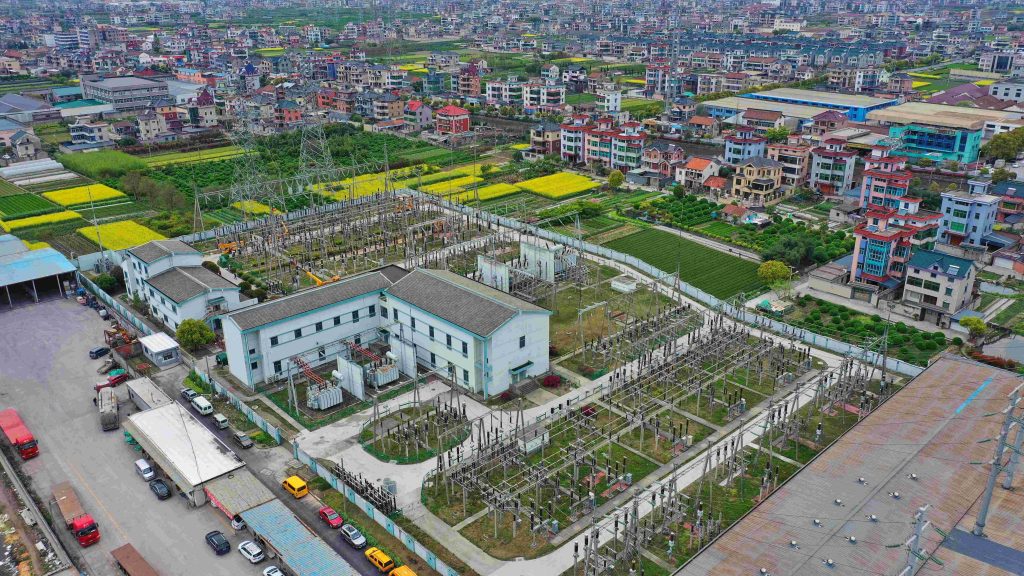

220千伏甘露變地處杭州蕭山境內,投運以來一直擔負著蕭山重要線路的供電重任,尤其為蕭山機場及其周邊提供重要的電力保障。由于受當地潮濕氣候影響,站內14組220千伏閘刀經過“歲月的洗禮”,普遍出現了靜觸頭銹蝕老化,底座開裂的現象,閘刀發熱和機構卡澀的情況時有發生,更換這批老舊閘刀已經迫在眉睫。
然而,甘露變屬于子母站,220千伏區域面積小,設備排列緊密,但無法全站停電,所以作業難度系數高。為此,杭州公司經過反復權衡論證,最終敲定正副母輪停方式,確保在最短的時間對整站220千伏電力設備進行一場“大手術”。
周密部署,防疫先行
“本次工作中疫情防控不容小視,思想上要重視,措施上要到位。”變電檢修中心副主任湯明在動員會上反復強調。
圍繞這場大規模的“攻堅戰”,變電檢修中心成立防疫專項小組,制定了詳盡的疫情防控方案,嚴格落實三級防控(檢修前防控、檢修中防控、檢修后防控)總體要求。重點做好入口關把控,對進站人員逐一進行防疫檢查,出示綠碼、測溫、查閱軌跡。此外,在現場各作業點都提前布置了防疫力量,嚴格執行防疫措施要求,確保整個檢修過程中防疫工作可控、在控。
鏖戰現場,攻堅克難

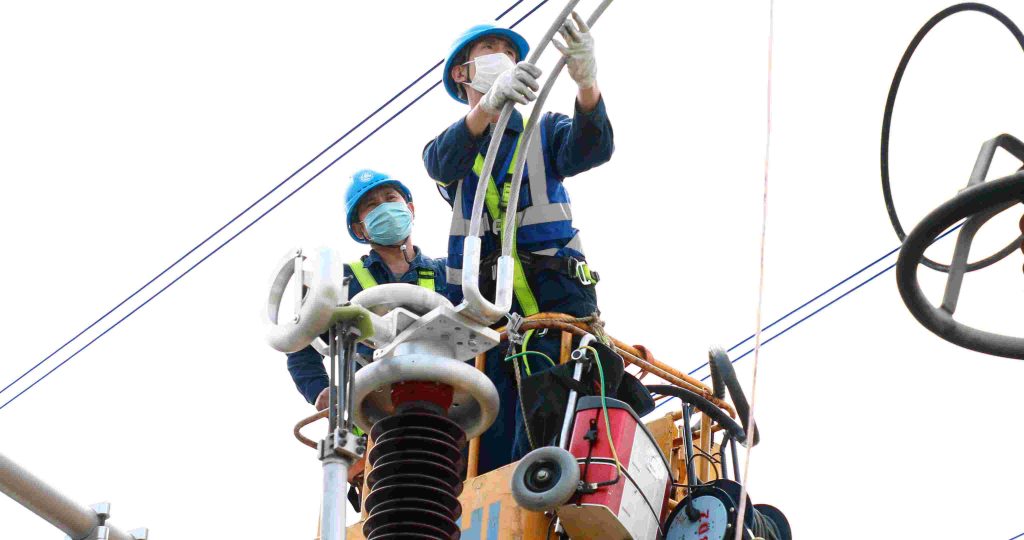

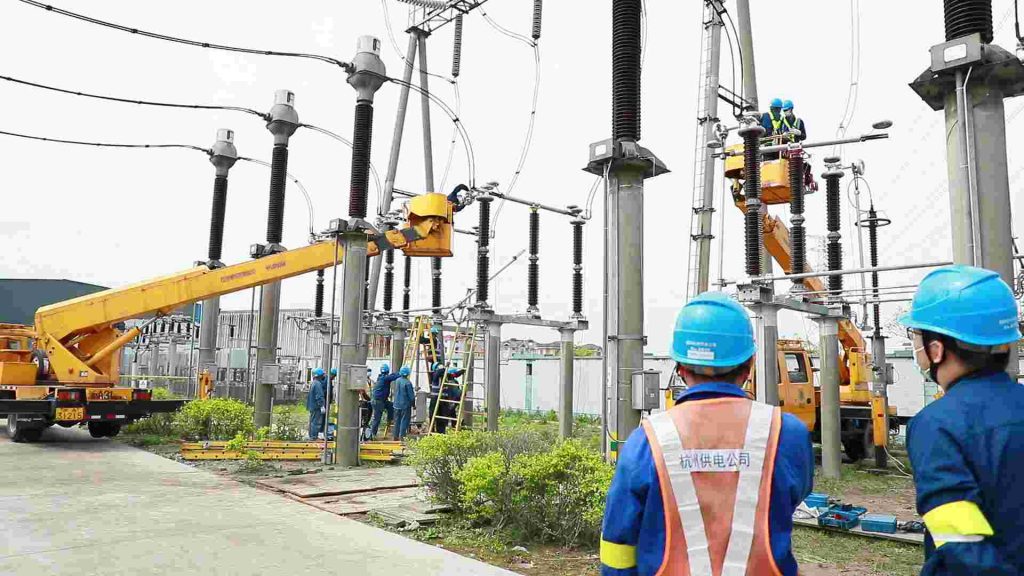

3月20日上午8點,甘露變已經“熱鬧”起來,141名檢修作業人員通過防疫檢查后有序進入220千伏甘露變電站,5輛升高作業與2輛吊車同時啟動,綜合檢修攻堅戰正式拉開序幕。
“今天副母停電,正母帶電,1號主變、齊露2P93線、甘合2P19線停電,母聯、主變上方跨檔線帶電,升高車登高需要注意與帶電設備距離。”班前會上工作負責人再次強調安全注意事項。

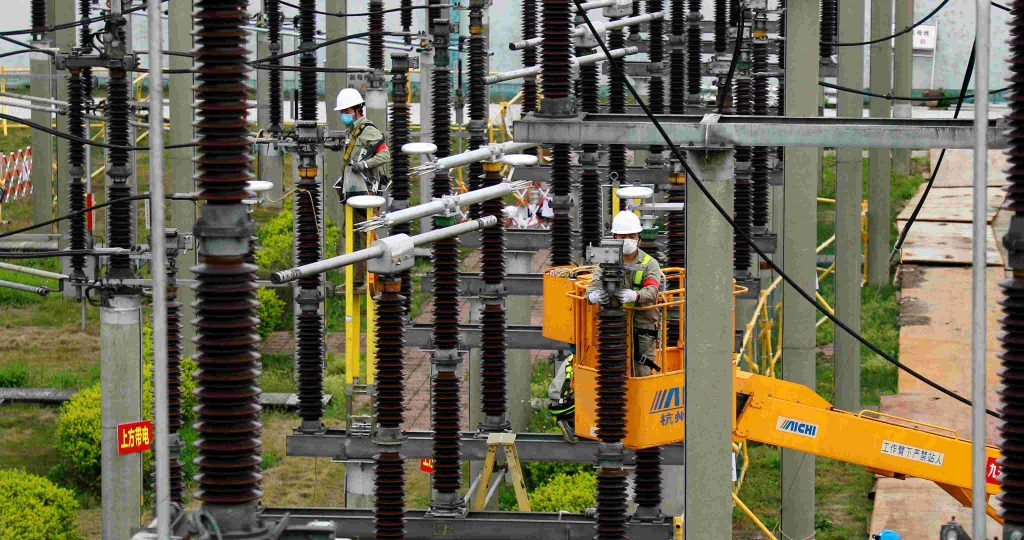

舊閘刀拆卸、新閘刀吊裝、機構箱安裝、三相聯調……鎮定的指揮、熟練的操作、有序的節奏,在場的所有人都各司其職,用心專注地做好每一個細節,人員、車輛定點定時定位,整個現場忙而不亂、秩序井然。
每天晚上,二樓的臨時會議室燈火通明,大家圍坐在一起召開班后會,對當天的工作進行小結,對第二天工作進行預想,并以日報的形式來記錄工程的進度,而這也是大家多年來形成的工作習慣和經驗做法。
臨危受命,不辭辛苦

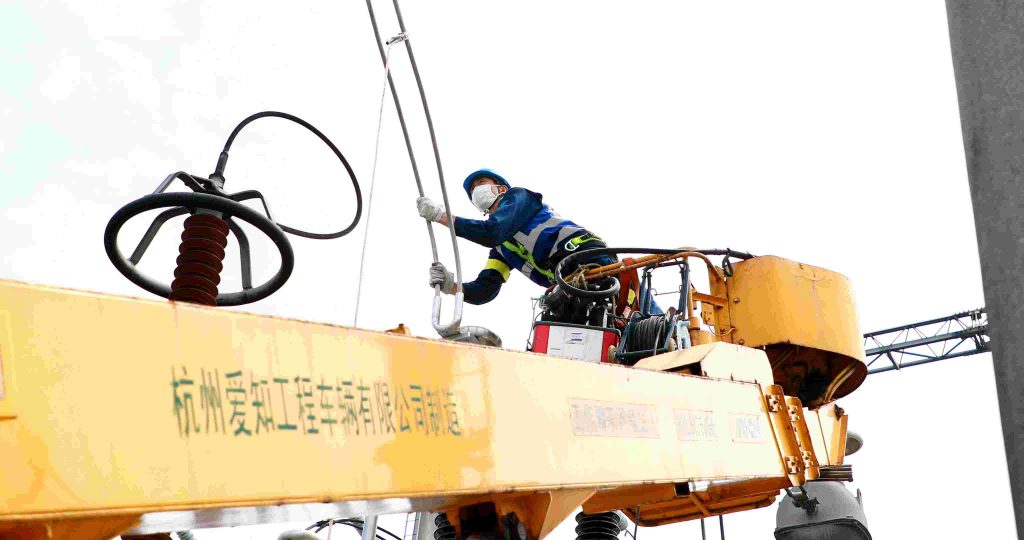

3月27日晚9點,勞累了一天,本已躺在床上準備休息的變電二班班長李以然臨時接到任務,因電網運行方式需要,次日早上2號、3號主變必須投運。為了給運行值班人員留足倒閘操作時間,李以然瞬間緊繃了神經,馬上聯系各專業負責人,從附近的住勤點出發,即刻奔赴現場。
寒風夾雜著細雨,拍打在現場每一個人臉上,卻澆滅不了他們飽滿的工作情緒。從2號、3號主變三側驗收到線路開關檢查驗收,再到現場整站檢查,他們和時間賽跑,和寒夜斗爭……次日凌晨1點,在淅淅瀝瀝的小雨中,經過現場檢修人員的連夜奮戰,主變已具備投運條件,為此次綜合檢修工程的收官邁出了最堅實的一步。
時間緊,強度大,任務難,八天八夜里,變電檢修中心干部職工眾志成城、不辭勞苦,防疫安全兩手抓,順利完成了開年來規模最大的一次綜合檢修工作,再次展現了敢打硬仗、善打硬仗的檢修鐵軍風采,為杭電變檢人的初心和使命做了一次最生動的詮釋。
